施工例(河川)

  道路・橋梁工事 災害復旧・その他 年度ごとの工事実績


・施工例① : 吉田川内響地区災害復旧工事

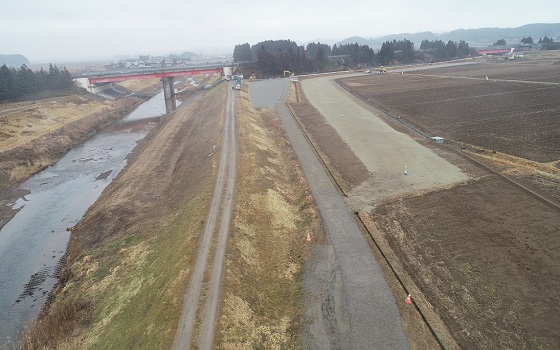

画像

工事名  : 吉田川内響地区災害復旧工事

発注者  : 国土交通省 東北地方整備局 北上川下流河川事務所

施工場所 : 東松島市川下地内

完成   : R1年5月

施工内容 : 本工事は、平成29年に発生した台風により被災した吉田川護岸の災害復旧工事です。既設の石張低水護岸を取壊し、大型連結ブロックにより護岸を再構築しました。なお、本工事は北上川下流河川事務所の優良工事表彰を受けています。

<施工箇所MAP>



・施工例② : 江合川河流猪岡短台地区河道掘削工事

画像

工事名  : 江合川河流猪岡短台地区河道掘削工事

発注者  : 国土交通省 東北地方整備局 北上川下流河川事務所

施工場所 : 遠田郡涌谷町地内

完成   : R2年1月

施工内容 : 江合川の下流部分(涌谷町~石巻市)の右岸・左岸36800m3を掘削し、川幅を広げ断面積の確保を行いました。ドローンによって測量し、ICT建機で掘削を行うことにより管理の手間を減らし、正確に施工を行うことができました。

<施工箇所MAP>



・施工例③ : 吉田川上流河道掘削・築堤工事

画像

工事名  : 吉田川上流河道掘削・築堤工事

発注者  : 国土交通省 東北地方整備局 北上川下流河川事務所

施工場所 : 黒川郡大和町地内

完成   : R2年3月

施工内容 : 本工事は吉田川の掘削工事と、竹林川遊水地設置工事の大きく2ヶ所の施工に分かれています。吉田川では河道掘削と、かごマットの設置による護岸工事等を行いました。大きく迂回して流れていた河道を、掘削によってまっすぐにも流れるようにすることで、増水時に水が溢れる可能性を減少させています。また、竹林川遊水地の工事では軟弱地盤の置換え工事と水路の設置等を行いました。

<施工箇所MAP>



・施工例④ : 吉田川舞野大浦地区河道掘削工事

画像


画像

工事名  : 吉田川舞野大浦地区河道掘削工事

発注者  : 国土交通省 東北地方整備局 北上川下流河川事務所

施工場所 : 黒川郡大和町地内

完成   : H31年3月

施工内容 : 吉田川の河道掘削とコンクリートブロックによる護岸、そして、吉田川に大和町内で合流する竹林川の遊水地(洪水時の河川の流水を一時的に氾濫させる土地)築提盛土等を行いました。これらの施工は洪水による被害を減らすことを目的としています。竹林川遊水地の盛土は、竹林川遊水地設置計画の最初の工事となりました。なお、本工事は北上川下流河川事務所の安全管理優良工事表彰を受けています。

<施工箇所MAP>
